約900公頃
五年熟地產出指標
2026/27–2030/31年度
70,000+
該批熟地可供
興建房屋單位
100萬㎡
經濟樓面面積
(供應側數字)
約7.5倍
相對已完成平整
約120公頃的基數
本公司推算·基數據報道

核心觀點

行政長官於2026年9月16日同日發表《行政長官2026年施政報告》及香港特區第一個五年規劃,施政報告主題為「以長遠謀全局,以改革開新篇,促發展創機遇,惠民生向未來」。就北部都會區而言,五年規劃訂明2026/27至2030/31年度期間產出約900公頃熟地,可供興建超過70,000個房屋單位及100萬平方米經濟樓面面積。九個新發展區之中四個已動工,牛潭尾的基礎設施工程訂於2027年上半年展開。

這組數字值得留意的地方,並不在於它有多大,而在於它出現的位置。900公頃、逾七萬伙、100萬平方米這三個數值,早於2026年1月29日的立法會發展事務委員會簡介已經公布(據報道),至今已逾八個月。今次的分別在於:同一組數字由部門層面的工作目標,寫進了特區第一份五年規劃的主要指標之內。就投資判斷而言,改變的是問責層級,不是供應前景。 把今日的公布讀成「北都加碼」,會誤判了這件事的性質。

須同時指出,指標並非法定保證。五年規劃是政策文件,其指標是政府為自己訂立的檢視標準,與《北部都會區發展條例草案》一類具法律效力的文書不同。以下逐項檢視這組指標涵蓋什麼、不涵蓋什麼,以及讀者可用什麼具體變數去持續核對。

五年指標為約900公頃熟地、逾70,000個房屋單位及100萬平方米經濟樓面面積

資料來源:香港政府新聞網,2026年9月16日

五年規劃就北都訂立的產出指標如下:

項目
五年(2026/27–2030/31)
熟地產出
約900公頃
房屋單位
超過70,000個
經濟樓面面積
100萬平方米

另據報道,未來兩年須產出不少於200公頃熟地;十年期的對應數字為約1,800公頃熟地及約240,000個房屋單位。五年規劃全份文件據報道共設22項主要指標,涵蓋範疇遠多於土地,惟官方完整清單及各項基數截稿時未見公布。

指標計量的是供應鏈的哪一段
深色為五年指標涵蓋範圍;虛線段落不在指標之內
五年指標計量範圍
指標不涵蓋(批地至入伙)
STEP 1收地
STEP 2平整
(熟地)
STEP 3批地
STEP 4補地價
STEP 5圖則審批
STEP 6施工入伙
「熟地產出」計算的是完成平整、具備批地條件的土地面積,並非已批出或已動工的土地。熟地產出達標與私人住宅推售之間,仍隔着批地、補地價、建築圖則審批及施工周期。
需要留意的變數

「熟地產出」計算的是完成平整、具備批地條件的土地面積,並非已批出或已動工的土地。熟地產出達標與私人住宅推售之間,仍隔着批地、補地價、建築圖則審批及施工周期。兩者不宜混為一談。

900公頃在2026年1月的立法會簡介已經公布,今次是升格而非新增

資料來源:立法會發展事務委員會簡介,2026年1月29日(據報道)

同一組五年產出數字——約900公頃熟地、約70,000個房屋單位、約100萬平方米經濟樓面面積——在2026年1月29日的立法會發展事務委員會政策簡介中已經提出(據報道)。同一場簡介亦提及未來五年須收回約680公頃土地,以及大型新發展區一般以七三公私營房屋比例為基準,按各區情況調整(均據報道)。

發展局其後於2026年7月9日重申同一五年目標,並表示北都「已進入全面建設和引進企業階段」,吸引企業進駐為當前最重要工作(據報道)。

時間點
文件層級
同一組數字的處理
2026年1月29日
部門
立法會發展事務委員會政策簡介首次提出900公頃(據報道)
2026年7月9日
部門
發展局重申同一五年目標(據報道)
2026年9月16日
特區
寫進第一份五年規劃的主要指標

因此,2026年9月16日的公布在數量上並未改變任何已知數字。它改變的是這組數字的約束性質:由一個部門提出的工作目標,成為特區首份五年規劃載明的主要指標。 這個分別對讀者有實際意義——指標須定期予以檢視和比對,部門目標則未必。

產出基數:900公頃相對於什麼

按已公布基數推算,五年產出量須為以往累計平整量的約七倍半

由收地為主轉為造地為主,並須大幅提速

資料來源:發展局數據經傳媒報道(2026年7月9日);倍數為本公司推算

據報道,截至2025/26年度末,政府在北都已收回逾520公頃私人土地,完成平整約120公頃。若以此為基數,未來五年約900公頃的熟地產出,相當於以往累計平整量的約7.5倍(本公司推算;基數本身屬據報道,未見政府原始文件)。

熟地平整:已完成基數與五年指標對照
單位:公頃。三項均為「完成平整」口徑,不含收地面積
截至2025/26年度末 累計已完成平整(據報道) 約120
未來兩年 中期目標(據報道) 不少於200
2026/27–2030/31 五年規劃指標 約900
另據報道,同期已收回私人土地逾520公頃——收地完成平整屬兩個不同口徑,故不納入本圖比較。
倍數=900 ÷ 120 ≈ 7.5,為本公司推算,並非政府公布數字。
約7.5倍
五年900公頃指標相對於以往累計已完成平整約120公頃
本公司推算;基數屬據報道

這個倍數是理解該指標難度的最直接方法:北都的土地工作過去數年集中在收地,平整進度相對落後,而未來五年須把重心由收地轉為造地,並且大幅提速。

需要留意的變數

「120公頃」須小心區分。2026年6月25日刊憲收回的新田科技城約117公頃及洪水橋/厦村約0.34公頃,合共亦約120公頃,但那是收地面積,與上文的已完成平整面積是兩回事。兩個數字碰巧接近,容易互相混淆,讀者查證時須看清楚計量對象。

大學城:北都產業布局的主軸

三個大學城總體規劃面積逾1,000公頃,洪水橋於2026年起分配校園區用地

「一城五元素」布局,三城之中僅洪水橋有明確年份

資料來源:香港政府新聞網,2026年9月16日

五年規劃以大學城作為北都產業布局的主軸,於新田、洪水橋及打鼓嶺設三個大學城,總體規劃面積超過1,000公頃,按「一城五元素」布局,包含校園區、科技區、產業區及生活社區。

大學城 01
新田

醫學、生命健康科技、人工智能、機械人、微電子;啟動香港科技大學醫學院及綜合醫教研醫院。

時間表:未公布
大學城 02
洪水橋

智能製造應用型專上教育及國際化人才培育,為三城之中唯一已公布明確年份者。

2026年啟動校園區用地分配;2027–2028年院校進駐
大學城 03
打鼓嶺

融入藝術及藍綠元素,預留戰略發展空間。

時間表:未公布

配合措施方面,教資會資助研究院課程學額將增加約30%,目標於2030/31學年達9,600個(目標值)。

洪水橋是三者之中唯一有明確年份的。 就檢視進度而言,2026年內是否實際啟動校園區用地分配,是這項指標最早可以核對的一個時間點。

另據報道,施政報告提出推動城中學舍計劃並推出首幅學生宿舍用地競投。發展局早於2026年1月20日已邀請市場就三幅已平整用地發展專上教育學生宿舍提交意向書(政府新聞公報)。首幅用地的位置、面積、推出時間及地契條款截稿時未見公布,本網將另文處理。

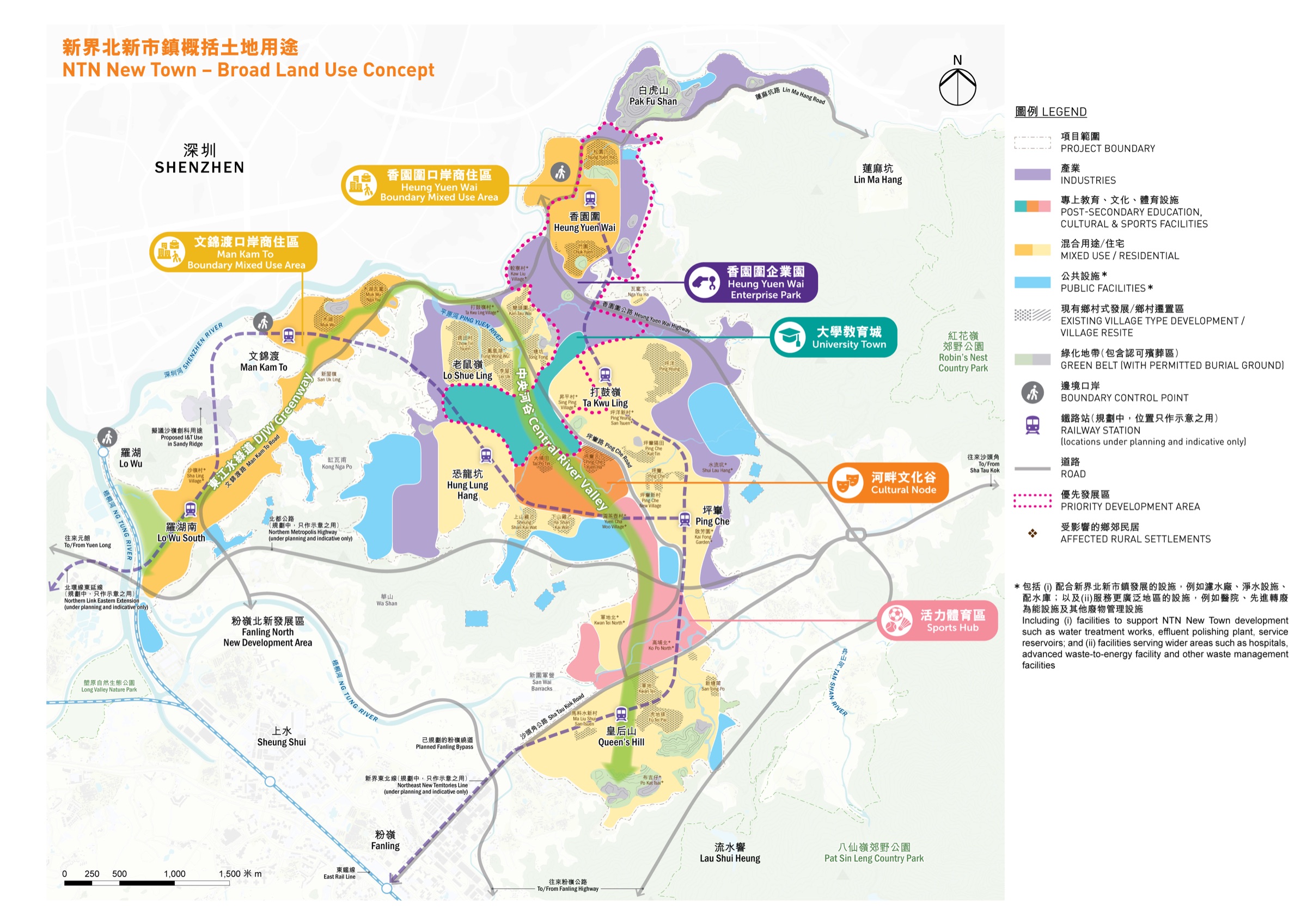

新界北新市鎮概括土地用途
打鼓嶺大學城(圖中標示「大學教育城」)與香園圍企業園同處優先發展區
新界北新市鎮概括土地用途概念圖,標示大學教育城、香園圍企業園、產業用地及優先發展區範圍
口徑:圖中鐵路站位置及部分道路屬規劃中,只作示意之用,不代表已落實走線。
圖片來源:香港特區政府。

時間表:古洞2027,洪水橋2030

兩個新發展區的鐵路接入時間相差約三年

古洞站2027年啟用,洪水橋的鐵路接入要等到2030年

資料來源:香港政府新聞網,2026年9月16日;路政署鐵路項目專頁

已公布的關鍵時間點
深色節點為可於未來12個月內核對的進度點
2026年內
洪水橋大學城 啟動校園區用地分配
三個大學城之中唯一已公布年份的項目,亦是本文所列最早可核對的進度點。
2027年上半年
牛潭尾 基礎設施工程動工
九個新發展區之中四個已動工;牛潭尾為公布中訂明動工時段的一個。
2027年
東鐵綫古洞站 啟用
公布稱「明年啟用」。古洞北新發展區的鐵路接入時間點。
2027–2028年
洪水橋大學城 院校進駐
緊接校園區用地分配之後的一環。
2030年
屯馬綫洪水橋站 目標通車
天水圍站與兆康站之間加建,2024年底展開主體工程。洪水橋/厦村新發展區的鐵路接入時間。
2030年
屯門南延綫 目標通車
由屯門站向南延伸約2.4公里,新增屯門碼頭及屯門第16區兩站。不包括洪水橋站。
2030/31年度末
五年規劃期滿 約900公頃熟地產出指標到期
中期檢視點為未來兩年不少於200公頃(據報道)。
項目
目標年份
說明
東鐵綫古洞站
2027
公布稱「明年啟用」
屯馬綫洪水橋站
2030
天水圍站與兆康站之間加建,2024年底展開主體工程
屯門南延綫
2030
由屯門站向南延伸約2.4公里,新增屯門碼頭及屯門第16區兩站
牛潭尾基建
2027上半年
動工
需要留意的變數

古洞北與洪水橋的鐵路接入時間相差三年。就新發展區的入伙與交通配套次序而言,這三年是實質差異,並非表述上的出入。

未解決的環節

指標涵蓋土地產出,不涵蓋私人住宅推售時間、地價機制及招商成效

這份五年規劃在北都題材上有幾項明確的空白,值得與已公布的內容一併檢視。(本節屬本公司分析)

指標計量的是熟地,不是落成單位

「超過70,000個房屋單位」指該批熟地可供興建的單位數量,並非五年內落成或推售的單位。由熟地到入伙,中間的批地、補地價及建築周期並不在這項指標之內。

公私營比例未在今次公布中訂明

據報道,大型新發展區一般以七三比例為基準並按區調整。若七萬伙按此比例分布,私營部分約為兩萬餘伙,惟今次公布並無就北都整體重申或更新此一比例。

地價及補價機制未見改動

截稿時未見今次公布觸及額外地積比率先導計劃、標準金額或補地價安排。新田科技城原址換地的標準金額至2026年9月中仍未公布,而該批換地申請的截標日期為2026年10月16日。

招商成效沒有對應指標

發展局自身在2026年7月已指吸引企業進駐是當前最重要工作(據報道),但100萬平方米經濟樓面面積是供應側數字,並未配以承租或進駐方面的指標。

財政司司長早已提出另一種讀法

財政司司長在2026年度財政預算案期間曾表示,北都並非房地產開發,應視為產業導向投資,回報期較長(據報道,2026年2至3月)。這個說法與把北都當作住宅供應題材的讀法有明顯距離,讀者宜同時參考。

「就投資判斷而言,今日改變的是問責層級,不是供應前景。900公頃這個數字,八個月前已在公開文件之中。」

— 本文核心判斷

對投資者的六項啟示

可核對的變數、最早的檢視點,以及這項指標最可能被證偽的位置

01

今日改變的是問責層級,不是供應數量

900公頃、逾七萬伙、100萬平方米三個數字自2026年1月起已在公開文件之中。把2026年9月16日的公布理解為新增供應,會高估了這次公布的資訊含量。真正的改變是這組數字進入了五年規劃的指標架構。

02

指標是政府的自我檢視標準,不是法定承諾

五年規劃屬政策文件。其指標與《北部都會區發展條例草案》一類具法律效力的文書性質不同。訂立指標提高了進度透明度,但並未就個別項目的時間表提供保證。

03

熟地產出與可買賣的住宅之間仍有數年距離

指標計量的是完成平整的土地面積。批地、補地價、圖則審批及施工周期均不在其內。就持貨周期而言,熟地達標的年份不等於供應到位的年份。

04

洪水橋的鐵路接入是2030年,不是2027年

古洞站2027年啟用,屯馬綫洪水橋站則目標2030年通車。兩個新發展區的交通配套成熟時間相差約三年,這對兩區的入伙次序有實質影響。本網此前的追蹤記錄有誤,現已更正。

05

2026年內洪水橋校園區用地是否分配,是最早的檢視點

三個大學城之中,只有洪水橋公布了明確年份:2026年啟動校園區用地分配、2027至2028年院校進駐。這是讀者在未來數月內第一個可以實際核對的進度指標。

06

這項指標若要證偽,最可能的位置在產出斜率

五年約900公頃須與已公布約120公頃的累計平整基數對照(基數屬據報道)。若未來兩年不少於200公頃的中期目標未能達成,其餘三年的所需速度將進一步上升。這是本網未來檢視此題材的主要觀察點。

免責聲明:本文內容整合自香港政府新聞網2026年9月16日有關《行政長官2026年施政報告》及香港特區第一個五年規劃的新聞稿、路政署鐵路項目專頁,以及發展局2026年1月20日新聞公報。文中標明為「據報道」的部分——包括五年規劃設22項主要指標、900公頃等數字於2026年1月29日立法會發展事務委員會簡介首次公布、十年期1,800公頃及240,000伙、未來兩年不少於200公頃、未來五年須收回約680公頃、截至2025/26年度末已收回逾520公頃及已完成平整約120公頃、七三公私營房屋比例、首幅學生宿舍用地競投,以及財政司司長有關北都屬產業導向投資的說法——均來自傳媒報道而非政府公報,讀者應以政府及立法會公布的正式文件為準。文中標明為「本公司推算」的7.5倍數值,由900公頃除以據報道的120公頃基數得出,並非政府公布數字。《行政長官2026年施政報告》全文網頁於本文撰寫時未能開啟,故未能核對段號,本網將於全文上線後覆核。標明為分析的部分屬本公司觀點。本文僅供參考,不構成投資、法律或稅務建議。投資涉及風險,過往數據不代表將來表現。項目時間表及政策細節或會調整,讀者在作出任何投資決定前,應審慎考慮自身財務狀況並諮詢專業顧問意見。

更新日誌
  • 2026-09-16首次發布。
  • 2026-09-16更正:本網追蹤記錄此前將「屯門南延綫洪水橋站」目標年份記為2027年。經核對路政署項目專頁,屯馬綫洪水橋站與屯門南延綫為兩個獨立項目,屯門南延綫不包括洪水橋站,兩者目標年份均為2030年。洪水橋/厦村新發展區的鐵路接入時間應為2030年。
